装修时暖气片什么时候安装合适?
作者:武汉暖气片安装 添加时间:2019-1-26 1:15:42 浏览:
暖气片什么时候安装合适?很多客户在装备装修房子时考虑安装暖气都有这样的疑问。今天武汉舒适家就暖气片最佳安装时间给大家做一个介绍。以免后期加装暖气影响到其它的装修和对房子的装修风格有很大的影响。
暖气片安装布局需要与装修设计一同进行,把暖气片融入到装修,让装修看起来更协调。也可以让暖通公司先上门量房,给出暖气片最佳的安装位置,后期的装修布局根据暖气片的位置来设计和布局。
新房装修暖气片安装时间建议:装修设计做好后,把结构墙砌好,该拆除的拆除,该砌起来的砌起来,也就是室内的主体都做起来,暖气公司就应该和装修公司、业主进行现场交接最后的暖气片安装位置、分集水器位置、壁挂炉位置、那里应该留电源插座等应该注意的问题。交接完后,暖气片布管就应该进场了,也是就暖气布管安装时间比水电还要先安装。
为什么暖气片布管要比水电还要先进场?
一、因为暖气管道相对于水电来说,管道比较少,后期与水电管道打交叉时暖气片管道相对来说比较少,对暖气管道要移动和接触相对来说比较少,相对来说不容易把暖气管道打破或弄得比较凌乱。
二、暖气管道做完后,一直是带压测试,而水管走完后,只测试半个小时,而电线可能只是在安装时测试一下,后期都不测试的,所以如果暖气管道后期施工把水管和电线给破坏了相对来说不容易发现。而暖气管道在装修的整个过程中一直是保压状态,那里管道打坏了,很直观的通过压力表就可以马上发现。

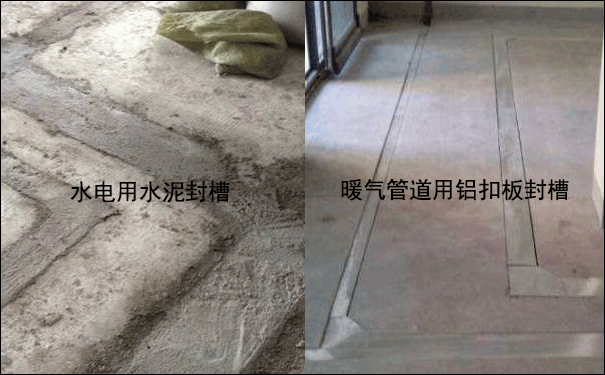

三、水电走完后一般直接用水泥封细管,而暖气片布管完后一般直接用铝扣板直接扣上去来保护暖气管道,走水电时很方便的就可以把铝扣板给拿起来。如果先走水电就不能封线槽,封了线槽走暖气管道后就很容易破坏到水电的管线,而如果水电不封线槽,当暖气管道走完后,水电师父又需要再返一次工,对水电管道进行封槽,增加了装修公司的成本,所以装修公司一般也让暖气公司先布暖气管道。
后期暖气片什么时候挂装?

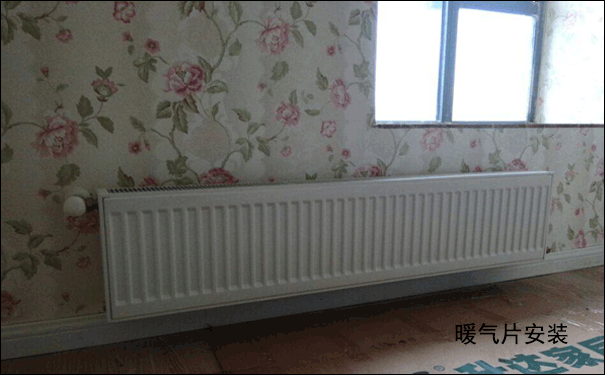

因为新房暖气片安装分二个工期,前期是安装分集水器和暖气管道,后期挂装暖气片。后期一般是建议水电器都通了后再进行安装暖气片,那样安装好后,可以直接对生活热水、燃气壁挂炉直接进行运行测试。后期挂装暖气片灰尘很小,每一组暖气片只需要打几个挂钉,不需要重新做卫生。
水电走完后还可以安装暖气片管道吗?
水电走完后其实还是可以安装暖气片管道,主要是可能水电需要一些小小的改动,并且暖气片布管时就需要非常的小心了,以免对水电管道有破坏。
